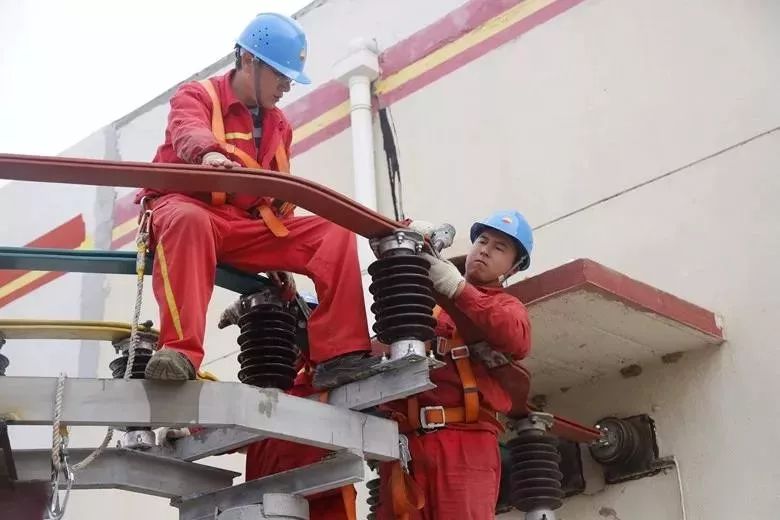

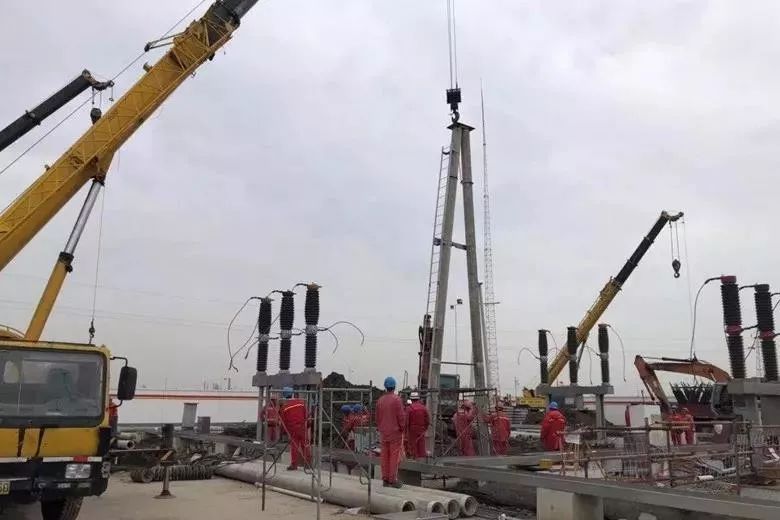

10月14日,随着起重机、挖掘机等重型机械的隆隆进场,王徐庄110KV变电站除隐消缺治理工作正式进入施工实施阶段。这是电力公司“强化电力保障,助力夺油上产500万吨”的又一重要举措。

王徐庄110KV变电站建成投运于1994年12月,是油区电网构架中中部电网的重要枢纽站,担负着采油二厂、采油六厂两个重要油气生产区域的电力供应任务。历经25年的运行,该站设备设施老化情况尤为严重。电力公司多年来多次对该站进行了零星的治理和改造,由于资金投入有限,只能查缺补漏,无法从根本上彻底治理解决。2019年,正值油田原油上产的关键之年,为进一步强化油区油气生产的电力保障能力,公司研究决定自筹资金彻底治理该站缺陷和隐患。

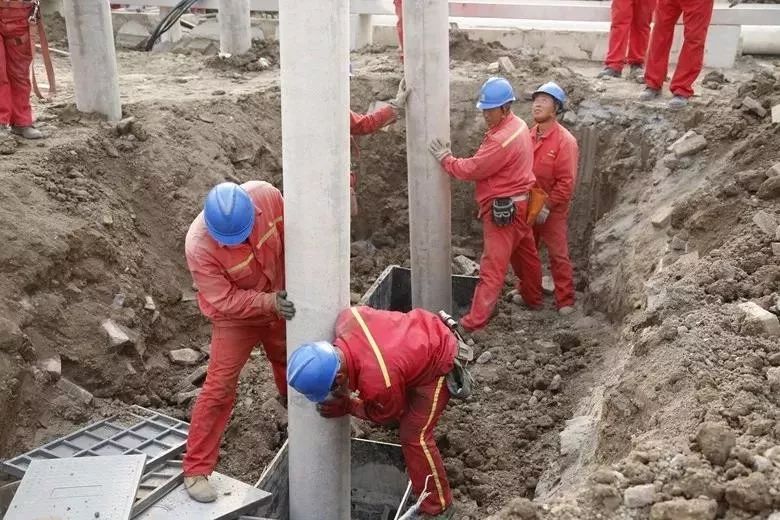

据了解,此次隐患治理主要针对变电站室外设备设施进行彻底更新改造。包括更换室外开关场所有的构架的水泥电杆、设备支架的水泥支柱、老化开关设备以及主变、母线大修改造等内容。经过前期细致充分的工程策划部署,设备物资已全部到货进场,保电过渡措施业已准备就绪。施工现场方面,由于需在原设备区域进行改造,保电风险和人员触电风险尤为突出,为确保该地区不间断供电及施工期间的安全有序,项目主管部门组织安全部门、设计单位、运行单位、施工单位专业技术人员认真细致地讨论研究,经过现场充分论证,并报生产运行处批准后,最终确定将本次工程分三个阶段实施,切实将风向降至最低。

当前,该项工程第一阶段实施工作正稳步推进,现场安全、质量管理均在可控范围内。
